新闻资讯

估算、概算、预算、结算、决算,到底是什么?(一文弄清)

更新时间:2024-07-16 16:45 浏览:312
估算、概算、预算、结算、决算。

投资估算-设计概算-施工预算(预算造价)-合同价-工程结算(结算价)-竣工决算(决算价)

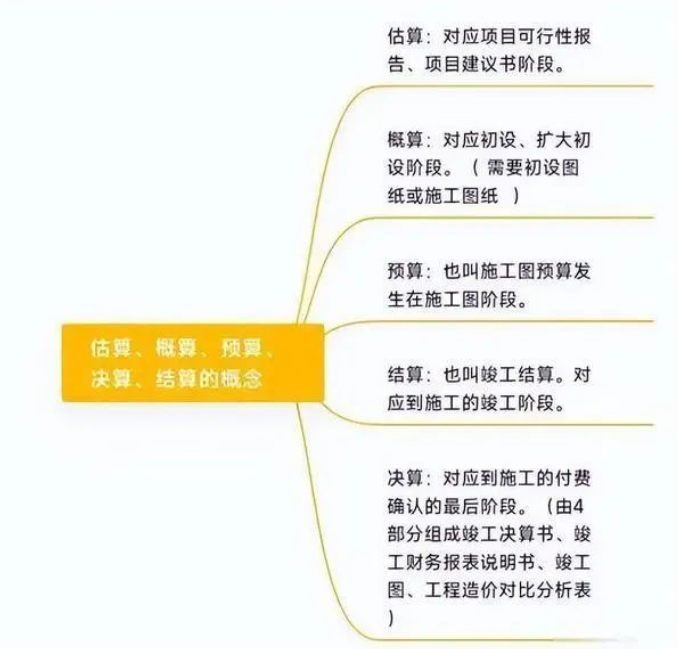

一、估算即投资估算

估算也叫投资估算,发生在项目建议书和可行性研究阶段,是在决策起初就建设项目建设总投资进行的科学估计。

具体分为机会研究、项目建议书、初步可行性研究、详细可行性研究四个阶段。

估算的依据是项目规划方案(方案设计),对工程项目可能发生的工程费用(含建安工程、室外工程、设备和安装工程等)、工程建设其他费用、预备费用和建设期利息(如果有贷款)进行计算,用于计算项目投资规模和融资方案选择,供项目投资决策部门参考。

估算时要注意准确而全面地计算工程建设其他费用,这部分费用地区性和政策性较强。

随着项目逐步的细化具体化,按照投资估算规程,可以得到不同精细程度的估算,依据建设单位的要求,可在详细可行性研究阶段出具标志性的估算报告。

投资估算文件一般由封面、签署页、编制说明、投资估算分析、总投资估算表、单项工程估算表、主要技术经济指标等内容构成。

二、概算即设计概算

是在设计阶段,以初步设计或施工图设计图纸,概算指标、概算定额以及现行的计费标准市场信息等依据,按照建设项目设计概算规程,逐级(单位工程、单项工程、建设项目)计算建设项目建设总投资。

概算需要具备初步设计或扩大初步设计图纸,对项目建设费用计算确定工程造价;编制概算要注意不能漏项、缺项或重复计算,标准要符合定额或规范。

三、预算即施工图预算

是在施工图纸设计出来,至交易阶段确定招标控制价、投标报价的这个时段(可以说是交易阶段),以建筑安装施工图设计图纸为对象,依据现行的计价规范(建设工程工程量清单计价规范、相应工程的工程量计算规范),消耗量定额,人材机市场价格,费用标准,按照建设项目施工图预算编审规程,逐级(分项工程、分部工程、单位工程、单项工程)计算的建筑安装工程造价(项目要求时,还要汇总为建设项目建设总投资)。

预算需要具备施工图纸,汇总项目的人、机、料的预算,确定建安工程造价;编制预算关键是计算工程量、准确套用预算定额和取费标准。

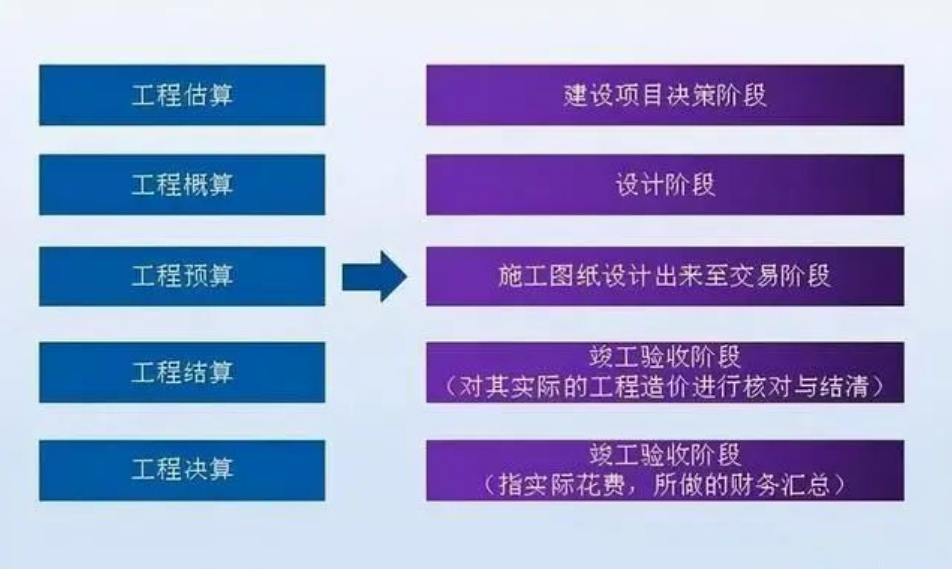

四、结算即工程结算和竣工结算

传统的结算,是在建筑安装施工任务结束后,对其实际的工程造价(这里是第二种含义的造价),进行核对与结清。经历了行业规程规范的推进,当下的结算的定义(供参考),以招标文件选定的计价方式,依据施工合同,实施过程中的变更签证等,按照合同规定、建设项目结算规程以及最新清单计价规范,完成的施工过程价款结算与竣工最后结清。汇总、编制建筑安装工程实际工程造价竣工结算文件。清单计价规范提倡竣工结算是汇集施工过程中的工程结算成果,对建筑安装工程项目做出的实际造价的汇总与结清。

五、决算是项目的竣工决算

整个项目竣工,建设单位对完成的整个项目从筹建到竣工投产使用的实际花费,所做的财务汇总。需要完成相应的报表,进行工程造价分析,指标数据的两算(决算与概算)对比等。

概算和预算如何区别?

要了解工程概算,先要弄清楚工程预算。设计单位或施工单位根据拟建工程项目的施工图纸,结合施工组织设计(或施工方案),建筑安装工程预算定额、取费标准等有关基础资料计算出来的该项工程预算价格(预算造价),称为工程预算。

工程建设预算泛指概算和预算两大类,或者说工程建设预算是概算与预算的总称。概算和预算大致有如下区别:

(1)所起的作用不同。概算编制在初步设计阶段,并作为向国家和地区报批投资的文件,经审批后用以编制固定资产计划,是控制建设项目投资的依据;预算编制在施工图设计阶段,它起着建筑产品价格的作用,是工程价款的标底。

(2)编制依据不同。概算依据概算定额或概算指标进行编制,其内容项目经扩大而简化,概括性大,预算则依据预算定额和综合预算定额进行编制,其项目较详细,较重要。

(3)编制内容不同。概算应包括工程建设的全部内容,如总概算要考虑从筹建开始到竣工验收交付使用前所需的一切费用;预算一般不编制总预算,只编制单位工程预算和综合预算书,它不包括准备阶段的费用(如勘察、征地、生产职工培训费用等)。

结算和决算如何区别?

(1)二者包含的范围不同 :

竣工结算是指按工程进度、施工合同、施工监理情况办理的工程价款结算,以及根据工程实施过程中发生的超出施工合同范围的工程变更情况,调整施工图预算价格,确定工程项目最终结算价格。它分为单位工程竣工结算、单项工程竣工结算和建设项目竣工总结算。竣工结算工程价款等于合同价款加上施工过程中合同价款调整数额减去预付及已结算的工程价款再减去保修金。

竣工决算包括从筹集到竣工投产全过程的全部实际费用,即包括建筑工程费、安装工程费、设备工器具购置费用及预备费和投资方向调解税等费用。按照财政部、国家发改委和建设部的有关文件规定,竣工决算是由竣工财务决算说明书、竣工财务决算报表、工程竣工图和工程竣工造价对比分析四部分组成。前两部分又称建设项目竣工财务决算,是竣工决算的核心内容。

(2)编制人和审查人不同:

单位工程竣工结算由承包人编制,发包人审查;实行总承包的工程,由具体承包人编制,在总承包人审查的基础上,发包人审查。单项工程竣工结算或建设项目竣工总结算由总(承)包人编制,发包人可直接审查,也可以委托具有相应资质的工程造价咨询机构进行审查。

建设工程竣工决算的文件,由建设单位负责组织人员编写,上报主管部门审查,同时抄送有关设计单位。大中型建设项目的竣工决算还应抄送财政部、建设银行总行和省、市、自治区的财政局和建设银行分行各一份。

(3)二者的目标不同

结算是在施工完成已经竣工后编制的,反映的是基本建设工程的实际造价。决算是竣工验收报告的重要组成部分,是正确核算新增固定资产价值,考核分析投资效果,建立健全经济责任的依据,是反应建设项目实际造价和投资效果的文件。竣工决算要正确核定新增固定资产价值,考核投资效果。

工程造价和概预算是有区别和联系的。工程造价就是指工程价格。即为建成一项工程,预计或实际在土地市场、设备市场、技术劳务市场,以及承包市场等交易活动中所形成的建筑安装工程的价格和建设工程总价格。通常是把工程造价的第二种含义只认定为工程承发包价格。工程概预算是指在工程建设过程中,根据不同设计阶段的设计文件的具体内容和有关定额、指标及取费标准,预先计算和确定建设项目的全部工程费用的技术经济文件。

一般情况下,结算是决算的组成部分,是决算的基础。决算不能超过预算,预算不能超过概算,概算不能超过估算。

估算、概算、预算、结算、决算!须分清工程项目的五算。

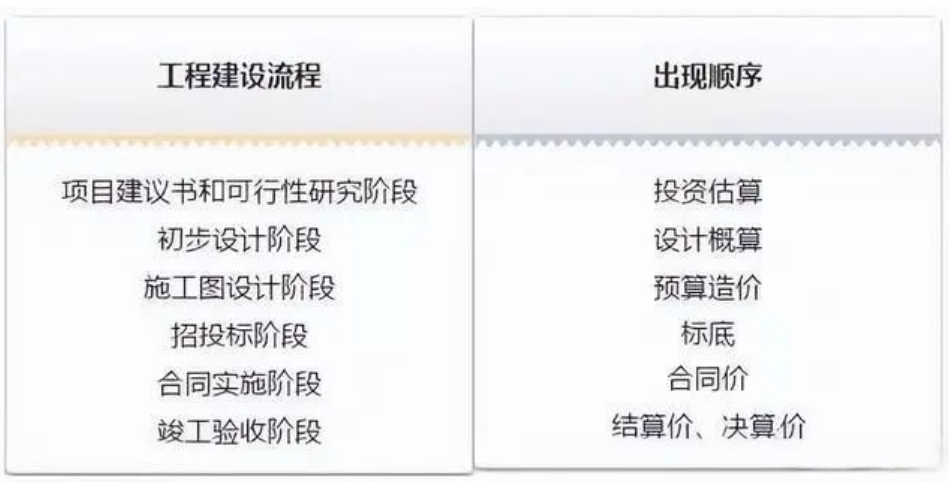

工程建设流程如下

项目建议书和可行性研究阶段---初步设计阶段---施工图设计阶段---招投标阶段---合同实施阶段--竣工验收阶段

相应地,这些名词的出现顺序是:

投资估算-设计概算-预算造价-合同价-结算价-实际造价(决算价)

概算有可行性研究投资估算和初步设计概算两种,预算又有施工图设计预算和施工预算之分,基本建设工程预算是上述估算、概算和预算的总称。

投资控制是工程项目管理的重点和难点,在工程项目的不同阶段,项目投资有估算、概算、预算、结算和决算等不同称呼,这些算的依据和作用不同,其准确性也渐进明细,一个比一个更真实地反映项目的实际投资。


13691350019

1105848699@qq.com

京ICP备19028403号-2 Copyright©旭晟建业(北京)集团股份有限公司版权所有 2020 旭晟建业

扫码关注我们
